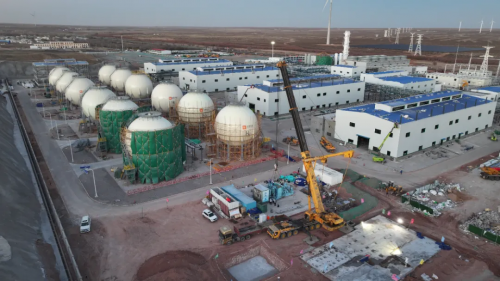

近期,明阳30MW级纯氢燃气轮机氢储能示范工程迎来重大进展——核心设备纯氢燃机顺利完成吊装并精准就位,此举意味着项目正式迈入全面安装与调试的新阶段。工程建设节奏显著加快,为实现年底前成功发电的目标提供了有力支撑。
作为当前全球单机功率最大的纯氢燃机工程化示范项目,其在技术指标、建设标准及施工工艺等多个维度均面临严峻挑战。面对复杂局面,明阳氢燃团队广泛整合资源,凝聚合力,以迎难而上的决心协同推进,通过不断优化技术路径、精细把控施工环节,逐项破解推进过程中的堵点难点,切实保障了各关键节点如期达成。
回溯项目推进历程,自开工仪式举行以来,明阳氢燃团队始终紧扣工期计划,高效推动各项任务落地实施。9月,项目取得开工备案许可并正式启动建设,同步开展发电机、齿轮箱等核心设备的采购工作。10月,首罐混凝土顺利浇筑,标志着氢储能示范区实现“出零米”这一重要建设节点。进入11月,项目又圆满完成核心设备基础的二次灌浆作业,为后续燃机吊装创造了充分条件。

该示范工程系深圳能源集团鄂托克旗505MW风光制氢合成绿氨项目的配套组成部分,旨在充分利用风电、光伏等具有波动性的可再生能源,通过电解水方式制取绿氢,并依托30MW级纯氢燃气轮机将储存的氢气高效转化为稳定输出的零碳电力。项目成功构建起“绿氢制备—规模储存—高效发电—化工合成”的一体化系统集成模式,打通了氢能全产业链协同发展的关键路径,为大规模氢能应用提供了可复制、可推广的实践样板,并已成功入选国家能源局首批能源领域氢能试点项目名单。
此次30MW级纯氢燃机顺利吊装就位,不仅标志着我国在氢能发电领域实现了由技术攻关向工程化应用的关键跃升,更在项目建设过程中积累了宝贵的设备安装标准与施工建设规范。这些经验有望成为国内同类纯氢燃机项目的“标杆模板”,有力助推氢能发电技术走向标准化与体系化发展轨道。

明阳氢燃总经理王永志表示,下一阶段,团队将集中精力推进设备调试、高速盘车及整机点火等核心环节,全力以赴冲刺年底实现并网发电的目标,为我国清洁能源高质量发展持续注入强劲动能。
